Bước đầu tiên khi xây dựng một công trình là phần móng nhà, móng nhà là bộ phận quyết định tính ổn định lâu bền của công trình nhà cấp 4 có gác lửng. Hiện nay khi nhu cầu xây dựng nhà cao tầng ngày càng cao thì phương án móng nông nhiều lúc đã không còn thích hợp được nữa, thay vào đó là phương án gia cố nền móng bằng móng cọc.Móng cọc có rất nhiều loại mà điển hình là cọc ép, cọc đóng và cọc khoan nhồi. Có rất nhiều các loại móng nhà, tiêu chuẩn và quy trình thi công cũng khác nhau. Dưới đây là hướng dẫn chi tiết về quy trình thi công móng cọc, có thể áp dụng đối với các công trình nhà ở dân dụng, thiết kế biệt thự đẹp, thiết kế nhà phố... giúp bạn và gia đình có thể nắm rõ được các đầu việc, hạng mục để dễ dàng thi công cũng như giám sát khi tiến hành xây dựng công trình.
Ưu nhược điểm móng cọc nhà dân
Mỗi một loại móng lại có một phương pháp thi công hoàn toàn khác nhau trong biệt thự 1 tầng 1 tum. Với các công trình xây dựng được xây trên bề mặt nền đất yếu thì người ta thường sử dụng phương pháp thi công móng cọc. Cách thi công móng cọc đúng tiêu chuẩn đúng kĩ thuật là một điều mà các nhà thầu thi công phải để ý khi bắt đầu thi công. Việc thi công đúng yêu cầu kĩ thuật sẽ đảm bảo về mặt chất lượng của móng nhà và khả năng chịu tải trọng nâng đỡ toàn bộ hệ thống công trình xây dựng.
Móng cọc: là loại móng được sử dụng phổ biến cho các công trình có tải trọng khá lớn hay được xây dựng trên nền đất yếu. Móng cọc gồm có đài và cọc, dùng để truyền tải trọng của công trình xuống lớp đất sâu cứng hơn, đến tận lớp sỏi đá sâu. Ngày nay, để gia cố nền đất người ta thường sử dụng cọc bê tông cốt thép bằng phương pháp ép cọc xuống nền đất tốt.
Phân loại:
- Móng cọc đài thấp: là móng cọc trong đó các cọc hoàn toàn chịu nén và không chịu tải trọng uốn. Móng được đặt sao cho lực ngang của móng cân bằng với áp lực bị động của đất theo độ sâu đặt móng tối thiểu.
- Móng cọc đài cao: là móng cọc trong đó chiều sâu của móng nhỏ hơn chiều cao của cọc, móng cọc chịu cả hai tải trọng uốn nén.
Cấu tạo:

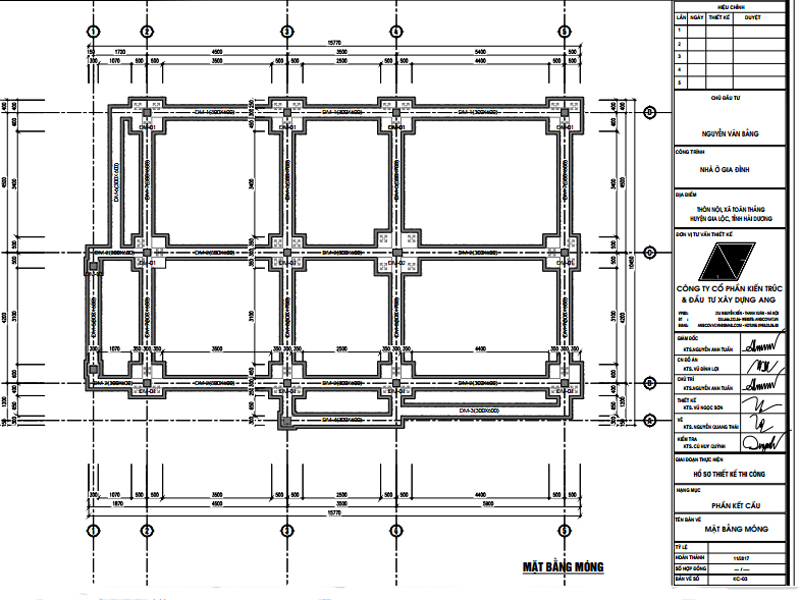

Cấu tạo móng cọc
- Cọc gỗ: dùng cho công trình nhỏ, tạm thời, vận chuyển dễ dàng, dễ bị mục nên chỉ sử dụng được trong điều kiện thấp hơn mực nước ngầm 50cm.
- Cọc bê tông cốt thép: được sử dụng rộng rãi, kích thước đa dạng phù hợp với các công trình có tải trọng khác nhau. Tải trọng cho phép không nên vượt quá 1000KN. Cốt thép bố trí trong cọc không được nhỏ hơn 0,3 - 0,4%.
- Cọc thép: cọc thép được sử dụng cho các công trình vĩnh cửu, các công trình chịu tải trọng lớn. Khả năng kháng uốn cao. Tải trọng tối đa có thể lên tới 1000KN. Dễ thi công. Sức chịu tải theo vật liêu.
- Cọc hỗn hợp: loại cọc ít được sử dụng hơn, thường dùng cho các công trình mang tính chất tạm thời.
Cấu tạo đài cọc
Đài cọc có chức năng để liên kết giữa các cọc còn lại với nhau.
Khoảng cách e giữa 2 cọc là 3D, cọc xiên là 1,5D,...
Độ sâu chôn cọc trong đài phải lớn hơn 2D và không lớn hơn 120cm so với đầu cọc nguyên.
Quá trình thi công móng cọc bao gồm các bước sau:
- Chuẩn bị mặt bằng thi công
- Trình tự thi công biện pháp ép cọc bê tông cốt thép
- Gia công cốt thép
- Lắp dựng cốp pha
- Đổ bê tông móng
1: Quy trình thi công móng cọc- Chuẩn bị mặt bằng thi công.
+ Khu vực xếp cọc phải nằm ngoài khu vực ép cọc bê tông, đường đi từ chỗ xếp cọc đến chỗ ép cọc bê tông phải bằng phẳng không ghồ ghề lồi, lõm.
+ Cọc phải vạch sẵn đường tâm để khi ép tiện lợi cho việc cân, chỉnh .
+ Loại bỏ những cọc không đảm bảo yêu cầu về kĩ thuật.
+ Chuẩn bị đầy đủ các báo cáo kĩ thuật của công tác khảo sát địa chất,kết quả xuyên tĩnh….
+ Định vị và giác móng công trình.
2: Quy trình thi công móng cọc- Trình tự thi công biện pháp ép cọc bê tông cốt thép.
a: Chuẩn bị.
- Xác định chính xác vị trí các cọc cần ép qua công tác định vị và giác móng trong nhà 1 tầng có tầng hầm
- Nếu đất lún thì phải dùng gỗ chèn lót xuống trước để đảm bảo chân đế ổn định và phẳng ngang trong suốt quá trình ép cọc bê tông.
- Cẩu lắp khung đế vào đúng vị trí thiết kế.
- Chất đối trọng lên khung đế.
- Cẩu lắp giá ép vào khung đế,dịnh vị chính xác và điều chỉnh cho giá ép đứng thẳng.
b: Quá trình thi công ép cọc bê tông. ( bao gồm 4 bước)
BƯỚC 1:
- Ép đoạn cọc đầu tiên C1, cẩu dựng cọc vào giá ép,điều chỉnh mũi cọc vào đúng vị trí thiết kế và điều chỉnh trục cọc thẳng đứng.
- Độ thẳng đứng của đoạn cọc đầu tiên ảnh hưởng lớn đến độ thẳng đứng của toàn bộ cọc do đó đoạn cọc đầu tiên C1 phải được dựng lắp cẩn thận, phải căn chỉnh để trục của C1 trùng ví đường trục của kích đi qua điểm định vị cọc. Độ sai lệch tâm không quá 1 cm.
- Đầu trên của C1 phải được gắn chặt vào thanh định hướng của khung máy.. Nếu máy không có thanh định hướng thì đáy kích ( hoặc đầu pittong ) phải có thanh định hướng. Khi đó đầu cọc phải tiếp xúc chặt với chúng.
- Khi 2 mặt ma sát tiếp xúc chặt với mặt bên cọc C1 thì điều khiển van tăng dần áp lực. Những giây đầu tiên áp lực đầu tăng chậm đều, để đoạn C1 cắm sâu dần vào đất một cách nhẹ nhàng với vận tốc xuyên không quá 1 cm/ s.
- Khi phát hiện thấy nghiêng phải dừng lại, căn chỉnh ngay.
Quy trình thi công móng cọc
BƯỚC 2:
- Tiến hành ép đến độ sâu thiết kế của nhà cấp 4 chữ L(ép đoạn cọc trung gian C2):
- Khi được ép đoạn cọc đầu tiên C1 xuống độ sâu theo thiết kế thì tiến hành lắp nối và ép các đoạn cọc trung gian C2 .
- Kiểm tra bề mặt hai đầu của đoạn C2 , sửa chữa cho thật phẳng.
- Kiểm tra các chi tiết mối nối đoạn cọc và chuẩn bị máy hàn.
- Lắp đặt đoạn C2 vào vị trí ép. Căn chỉnh để đường trục của C2 trùng với trục kích và đường trục C1. Độ nghiêng của C2 không quá 1%. Trước và sau khi hàn phải kiểm tra độ thẳng đứng của cọc bằng ni vô .Gia lên cọc một lực tạo tiếp xúc sao cho áp lực ở mặt tiếp xúc khoảng 3 – 4 KG/cm2 rồi mới tiến hành hàn nối cọc theo quy định của thiết kế.
- Tiến hành ép đoạn cọc C2. Tăng dần áp lực nén để máy ép có đủ thời gian cần thiết tạo đủ lực ép thắng lực ma sát và lực kháng của đất ở mũi cọc để cọc chuyển động.
- Thời điểm đầu C2 đi sâu vào lòng đất với vận tốc xuyên không quá 1 cm/s.
- Khi đoạn C2 chuyển động đều thì mới cho cọc chuyển động với vận tốc xuyên không quá 2 cm/s.
- Khi lực nén tăng đột ngột tức là mũi cọc gặp lớp đất cứng hơn ( hoặc gặp dị vật cục bộ ) cần phải giảm tốc độ nén để cọc có đủ khả năng vào đất cứng hơn(hoặc phải kiểm tra dị vật để xử lý ) và giữ để lực ép không vượt quá giá trị tối đa cho phép.
- Trong quá trình ép cọc bê tông, phải chất thêm đối trọng lên khung sườn đồng thời với quá trình gia tăng lực ép. Theo yêu cầu, trọng lượng đối trọng lên khung sườn đồng thời với quá trính gia tăng lực ép. Theo yêu cầu, trọng lượng đối trọng phải tăng 1,5 lần lực ép. Do cọc gồm nhiều đoạn nên khi ép xong mỗi đoạn cọc phải tiến hành nối cọc bằng cách nâng khung di động của giá ép lên, cẩu dựng đoạn kế tiếp vào giá ép.
Yêu cầu đối với biện pháp ép cọc bê tông cốt thép:
– Trục của đoạn cọc được nối trùng với phương nén.
– Bề mặt bê tông ở 2 đầu đọc cọc phải tiếp xúc khít với nhau, trường hợp tiếp xúc không khít phải có biện pháp làm khít.
– Kích thước đường hàn phải đảm bảo so với thiết kế.
– Đường hàn nối các đoạn cọc phải có đều trên cả 4 mặt của cọc theo thiết kế.
– Bề mặt các chỗ tiếp xúc phải phẳng, sai lệch không quá 1% và không có ba via.
Hướng dẫn các bước trong quy trình thi công móng cọc
BƯỚC 3: ÉP ÂM
Khi ép đoạn cọc cuối cùng đến mặt đất, cẩu dựng đoạn cọc lõi (bằng thép) chụp vào đầu cọc rồi tiếp tục ép lõi cọc để đầu cọc cắm đến độ sâu thiết kế của nhà 1 tầng chữ U. Đoạn lõi này sẽ được kéo lên để tiếp tục cho cọc khác.
BƯỚC 4:
- Sau khi ép xong một cọc,trượt hệ giá ép trên khung đế đến vị trí tiếp theo để tiếp tục ép.Trong quá trình ép cọc bê tông trên móng thứ nhất ,dùng cần trục cẩu dàn đế thứ 2 vào vị trí hố móng thứ hai.
- Sau khi ép xong một móng , di chuyển cả hệ khung ép đến dàn đế thứ 2 được đặt trước ở hố móng thứ 2.Sau đó cẩu đối trọng từ dàn đế 1 đến dàn đế 2.
- Kết thúc việc ép xong một cọc:
Cọc được công nhận là ép xong khi thoả mãn hai điều kiện sau:
+ Chiều dài cọc được ép sâu trong lòng đất không nhỏ hơn chiều dài ngắn nhất do thiết kế quy định.
+ Lực ép tại thời điểm cuối cùng phải đạt trị số thiết kế quy định trên suốt chiều sâu xuyên lớn hơn ba lần đường kính hoặc cạnh cọc. Trong khoảng đó vận tốc xuyên không quá 1 cm/s.
+Cọc nghiêng qúa quy định ( lớn hơn 1% ) , cọc ép dở dang do gặp dị vật ổ cát, vỉa sét cứng bất thường, cọc bị vỡ… đều phải xử lý bằng cách nhổ lên ép lại hoặc ép bổ sung cọc mới (do thiết kế chỉ định ).
- Dùng phương pháp khoan thích hợp để phá dị vật, xuyên qua ổ cát , vỉa sét cứng…
- Khi lực ép vừa đạt trị số thiết kế mà cọc không xuống được nữa, trong khi đó lực ép tác động lên cọc tiếp tục tăng vượt quá lực ép lớn nhất (Pep)max thì trước khi dừng ép phải dùng van giữ lực duy trì (Pep)max trong thời gian 5 phút.
- Trường hợp máy ép không có van giữ thì phải ép nháy từ ba đến năm lần với lực ép (Pep)max .
c: Sai số cho phép.
Tại vị trí cao đáy đài đầu cọc không được sai số quá 75mm so với vị trí thiết kế, độ nghiêng của cọc không quá 1%.
d: Thời điểm khóa đầu cọc.
- Thời điểm khoá đầu cọc từng phần hoặc đồng loạt do thiết kế quy định.
- Mục đích khoá đầu cọc để: Huy động cọc vào làm việc ở thời điểm thích hợp trong quá trình tăng tải của công trình và đảm bảo cho công trình không chịu những độ lún lớn hoặc lún không đều.
- Việc khoá đầu cọc phải thực hiện đầy đủ:
+ Sửa đầu cọc cho đúng cao độ thiết kế .
+ Trường hợp lỗ ép cọc bê tông không đảm bảo độ côn theo quy định cần phải sửa chữa độ côn, đánh nhám các mặt bên của lỗ cọc.
+ Đổ bù xung quanh cọc bằng cát hạt trung, đầm chặt cho tới cao độ của lớp bê tông lót.
+ Đặt lưới thép cho đầu cọc.
- Bê tông khoá đầu cọc phải có mác không nhỏ hơn mác bê tông của đài móng và phải có phụ gia trương nở, đảm bảo độ trương nở 0,02
- Cho cọc ngàm vào đài 10 cm thì đầu cọc phải nằm ở cao độ – 1,55 m.
- Loại đệm đầu cọc.
Hướng dẫn thi công móng cọc
3: Quy trình thi công mọc cọc- Gia công cốt thép
3.1: Sửa thẳng và đánh gỉ.
a: Sửa thẳng cốt thép.
- Bằng búa đập: áp dụng cho các cốt thép nhỏ, cong queo;
- Bằng máy uốn: áp dụng cho các cốt thép có đường kính lớn hơn 24mm.
- Bằng tời: áp dụng cho thép cuộn hoặc có thể dùng gấp nếu không có tời.
b: Đánh gỉ.
- Bằng bàn chải sắt: áp dụng cho mọi loại cốt thép.
- Bằng sức người kéo qua các đống cát nhám hạt.
3.2: Cắt và uốn.
a: Cắt.
Phải cắt cốt thép theo yêu cầu của thiết kế, có thể dùng:
- Dao cắt, dùng sức người: chỉ cắt được những thanh thép dưới 12mm.
- Máy cắt: cắt được những thanh thép có đường kính tới 40mm.
- Hàn xì: cắt được những thanh thép có đường kính lớn hơn 40mm.
b: Uốn.
Phải uốn cốt thép theo yêu cầu của thiết kế, của bản vẽ:
- Bằng tay: Dùng bằng càng cua, chỉ uốn được những thanh cốt thép có đường kính tới 25mm.
- Bằng máy uốn: uốn được những thanh cốt thép có đường kính lớn hơn 25mm.
3.3: Nối cốt thép.
Muốn có những thanh cốt thép dài hoặc muốn tận dụng những đoạn cốt thép ngắn thì phải nối chúng.
Nối thủ công: buộc nối cốt thép bằng những dây kẽm dẻo và tuân thủ các quy tắc sau:
- Đối với thép trơn:
+ Đặt ở vùng bêtông chịu kép thì hai đầu cốt thép phải uốn cong thành móc và đặt chập lên nhau một đoạn dài 30-45d, dùng dây kẽm quấn quanh chỗ uốn.
+ Đặt ở vùng bêtông chịu nén thì không cần uốn móc, nhưng phải uốn dây thép quanh chỗ nối, đoạn chập nhau phải dài 20-40d.
- Đối với thép gai:
+ Đặt ở vùng bêtông chịu kéo thì không cần phải uốn móc nhưng cũng phải uốn dây thép quanh chỗ nối, đoạn chập nhau phải dài từ 30-45d.
+ Đặt ở vùng bêtông chịu nén thì không cần phải uốn móc nhưng cũng phải uốn dây thép quanh chỗ nối, đoạn chập nhau phải từ 20-40d.
Các bước trong quy trình thi công móng cọc
4: Quy trình thi công móng cọc hoàn chỉnh- Lắp dựng cốp pha.
- Vững chắc, đạt chiều dày cần thiết, không bị biến dạng do trọng lượng của bê tông, cốt thép và tải trọng trong quá trình thi công.
- Ván khuôn phải kín để không bị chảy nước xi măng trong quá trình đổ bê tông và đầm lèn bê tông.
- Ván khuôn phải đúng hình dáng và kích thước cấu kiện.
- Cây chống phải đảm bảo về chất lượng và quy cách, mật độ cây chống phải được tính toán cụ thể, gỗ chống phải được chống xuống chân đế bằng gỗ và được cố định chắc chắn tránh xê dịch trong quá trình thi công.
- Ván khuôn có thể là loại gỗ hay tole có kích thước tiêu chuẩn cho từng loại cấu kiện bê tông cần đúc.
- Mặt khác, riêng ván khuôn sàn có thể lót bạt trên ván nhằm tránh tối đa việc mất nước xi măng.
- Khi thi công ván khuôn cần chú ý đến khả năng chịu lực của gỗ ván và đà giáo.
- Tim móng và cổ cột phải luôn được định vị và xác định cao độ.
Quy trình thi công móng cọc
5: Phương pháp thi công móng cọc- Đổ bê tông móng
Đổ bê tông lót móng:
+Bê tông lót dùng để lót nền đất trước khi đổ bê tông móng. Bê tông lót có nhiệm vụ làm sạch đáy bêtông móng. Bê tông lót phải đặc chắc, không bị phá hủy dưới tác động của môi trường chung quanh (dòng chảy, nước ngầm, công trình bên cạnh thi công..)
+Đào đất xong hết diện tích móng, vét toàn bộ bùn đáy móng và đổ bê tông lót. Đào đất từng khu vực, đến đâu vét bùn và đổ bê tông lót ngay lập tức, lớp bê tông lót này bảo vệ lớp đất mới đào, không cho bị phá hủy hay lắng đọng bùn.
+ Lớp bê tông lót móng dày 10cm .
Quy trình thi công móng cọc bê tông
- Đổ bê tông móng:
+ Mặt cắt của bê tông có dạng hình thang, mái dốc nhỏ, không cần phải ghép cốp pha mặt trên mà chỉ cần ghép hai bên thành . Có thể dùng đầm bàn kết hợp với bàn xoa để thi công Trộn bê tông tương đối khô vì đầm dễ bị chảy . Nên dùng cữ gỗ đóng theo hình dạng của móng để kiểm tra . Đổ bê tông móng theo nguyên tắc đổ ở vị trí xa trước, phía gần sau . Nên bắc sàn công tác ngang qua hố móng để không đứng trực tiếp trên thành cốp pha hoặc cốt phép gây sai lạc vị trí .
+ Trước khi đổ bê tông cần kiểm tra ván khuôn, cốt thép, hệ thống sàn. Làm sạch hệ thống sàn, cốt pha, cốt thép. Sửa chữa các khuyết điểm nếu có.
+ Tưới nước ván khuôn, hệ thống sàn trước khi đổ để tránh tình trạng hút nước bê tông.
Ở nước ta hiện nay một số nhà máy (Phan Vũ, BT620, BCC, PhúMỹ) có thể chế tạo cả hai loại cọc này và đang thương mại hóa cả hai loại nhưng chủ yếu vẫn là cọc loại tròn.
+ Ưu điểm vượt trội của nó là tiến độ. Nếu đúc cọc thường hay cọc vuông UDL thì không áp dụng được kỹ thuật accelerated curing (dưỡng hộ nhanh). Hấp hơi nước chừng 2-3 tiếng là nó đã cứng đanh (đạt mác) lên rồi vì thế có thể chở ngay ra công trường ngay ngày hôm sau.
+ Ưu điểm về mặt giá thành so với cọc RC không lớn lắm, vì bê tông đắt hơn (mác cao), cốt thép PC bar (có cường độ fy = 14000 - 16000 kg/cm2) phải nhập từ Indo, Thailand, Malay hoac Han, Nhat, giá đắt hơn gấp đôi và lại phải mua dự trữ vì không chủ động thời gian.
Nhờ kỹ thuật quay ly tâm (spinning) mà lớp bê tông dàn thành vỏ hai bên vừa đủ cứng (chiều dày thành vỏ trung bình là 50-70cm tuỳ đường kính cọc. Điều này giúp tiết kiệm vật liệu (vật chuyển, đóng cọc nhẹ nhàng hơn).
ở trường của cọc này là đóng ở những vùng đấy yếu, cần cọc dài, nhưng khi đóng trên đất cát khả năng chịu lực vẫn hơn cọc thường, nhưng nó không phát huy được ưu điểm của nó so với cọc thường nên ít dùng (không kinh tế).
Cọc thường có chiều dài 12m, ít khi dài 15m chủ yếu do điều kiện chuyên chở và thi công đóng cọc chứ hoàn toàn không phải do kỹ thuật sản xuất. Đường kính thường là 500-600-900mm.
Khả năng chịu lực của cọc này thì cũng như cọc RC thông thường, chủ yếu bị khống chế bởi điều kiện đất nền, không vượt ngưỡng sức bền do vật liệu.
Chiều dài 1 đoạn cọc D300-400 khoảng 8-10m, cọc D500-600 khoảng 12-15m, có thể chế tạo cọc D900-D1200 dùng đóng cho công trình biển. Khi nối hai đoạn cọc với nhau dùng mối hàn để hàn hai mặt bích cọc với nhau. Tổng chiều dài cọc thường khoảng 45-60m, cái này do điều kiện địa chất quyết định.
Hiện nay Việt nam chưa ban hành tiêu chuẩn về loại cọc PC nên các nhà sản xuất phải tự tìm kiếm công trình chủ yếu do nước ngoài thiết kế. Và cũng vì không có tiêu chuẩn nên kỹ sư thiết kế của ta cũng ngại đưa nó vào công trình; Âu cũng là một vấn đề nan giải cho loại cọc này đi vào nghành xây dựng. Và không chỉ công nghệ cọc dự ứng lực mà nhiều công nghệ khác cũng sẽ phải hứng chịu cách ban hành tiêu chuẩn theo kiểu Việt nam của ta thôi.
